【背景材料】某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基
2022-01-22 05:20 佛山人事考试网 来源:广东华图教育
简答题【背景材料】某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基坑围护结构采用SMW工法桩、基坑的深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为φ609×16mm钢管支撑(见图5)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。

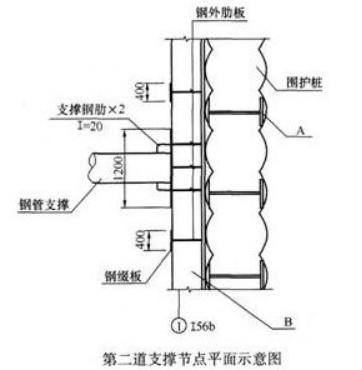

项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10天,项目部为此向业主提出索赔。1.指出图5中A.B构(部)件的名称。2.本项目基坑内管井属于什么类型?起什么作用?3.给出项目部堵漏措施的具体步骤。4.列出基坑围护结构施工的大型机械设备。
参考答案:暂无
[华图教育答案解析]:5.1.A为H型钢;B为围檩(腰梁)。2.属于疏干类型,起疏干基坑内地下水为目的。3.在缺陷处插入引流管引流,采用双快水泥封顶缺陷处。如果渗漏较为严重,首先在坑内回填土,然后在坑外打孔灌注聚氨脂或水泥-水泥玻璃双浆液等封堵。4.挖掘机;三轴搅拌机;吊车;自卸汽车。
以上是关于【背景材料】某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基的参考答案及解析。详细信息你可以登陆佛山公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。
做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。
不放过每次的实战!加油!
找考试题目使用:搜答案神器(https://foshan.huatu.com/tiku/)
特别说明:佛山华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注佛山华图教育微信fshtjy,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:佛山华图)
