简答题某公路工程路线长2.192km,其中软土地基路段约400m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近沉积的淤质土和第四系下更新统的灰、杂色黏土和砂层构成。其层次由上至下分别为黏土(硬壳层)、淤泥质粉质黏土、粉质黏土、黏土。

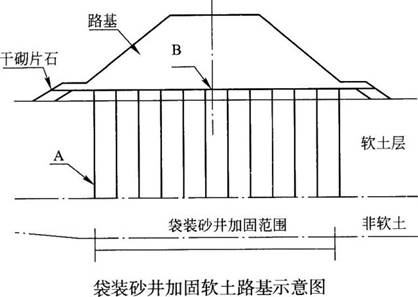

该项目采用袋装砂井辅以砂垫层方法处理软基,示意图如下所示。施工工艺流程为:整平原地面→铺设下层砂垫层→设备定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→设备移位→铺上层砂垫层。
砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm、间距1.2m,按梅花形排列;砂垫层厚度60cm,保证高出地表水位20cm。
项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力;砂必须采用大于0.5mm的颗粒占总重50%以下、含泥量不大于3%、渗水率较高的细砂。施工中,套管拔出检查了砂袋的外露长度,砂袋入土深度是否满足要求,共发现有5个砂袋被带出,带出长度1m左右。
问题:
1.改正施工工艺流程。
2.改正项目部材料选择中的错误。
3.对5个被带出的砂袋应如何处理?
4.配置处理该软基的机械设备。指出图中构筑物A、B名称。
参考答案:暂无
[华图教育答案解析]:1.施工工艺流程为:整平原地面→铺设下层砂垫层→设备定位→打入套管→沉入砂袋→拔出套管→设备移位→埋砂袋头→铺上层砂垫层。
2.砂必须采用大于0.5mm的颗粒占总重50%以上、含泥量不大于3%、渗水率较高的中、粗砂。
3.对5个被带出的砂袋,应在原孔位边上重打袋装砂井。
4.处理该软基的机械设备有袋装砂井打设机、机动翻斗车。图中构筑物A是袋装砂井、B是砂垫层。
以上是关于某公路工程路线长2.192km,其中软土地基路段约400m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近的参考答案及解析。详细信息你可以登陆佛山公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
知识点一点点得积累,那么作为解决问题来说,检验标准就是做题了。
做题演练,让知识点更加牢固,也可以在这知识点的海洋里自由地鱼跃。
不放过每次的实战!加油!
找考试题目使用:搜答案神器(https://foshan.huatu.com/tiku/)
特别说明:佛山华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注佛山华图教育微信fshtjy,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:佛山华图)
