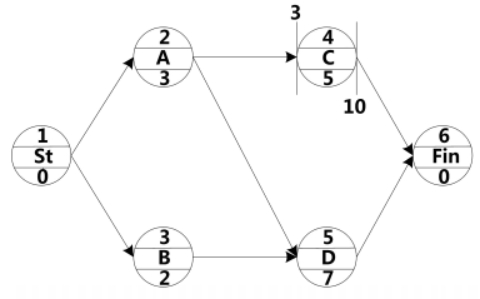

单代号网络计划中,工作 C 的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是( )天。
2022-01-10 12:44 佛山人事考试网 来源:广东华图教育
单选题单代号网络计划中,工作 C 的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是( )天。
A.3、10、5
B.5、8、2
C.3、8、5
D.5、10、2
参考答案:B
[华图教育答案解析]:单代号网络计划表示方式:工作代号/工作名称/持续时间,最迟开始时间:关键工作为A→D(耗时最久),工作A+工作D-工作C=3+7-5=5天; A的紧后工作C的最早完成时间=3+5=8天; 总时差:工作A3+D7-(A3+C5)=2。
